施工実績 WORKS
板金工事,解体工事,鉄骨工事

部分的に壁や屋根のある貸駐車場ですが経年劣化で鉄骨が錆で腐食して強度が低下している箇所があり、その補修工事を依頼されました。

①壁(波トタン)とその鉄骨がかなり錆びているのでやり替えました。

工事前

001 (2).jpg既存の鉄骨撤去し基礎を新たに施工しました。

鉄骨加工して組付し波板ガルバ鋼板を張りました。

001 (22).jpg②鉄骨の横架材と施主様がご自分で施された角材の間柱を取りかえました。

工事前

001 (1).jpg工事後

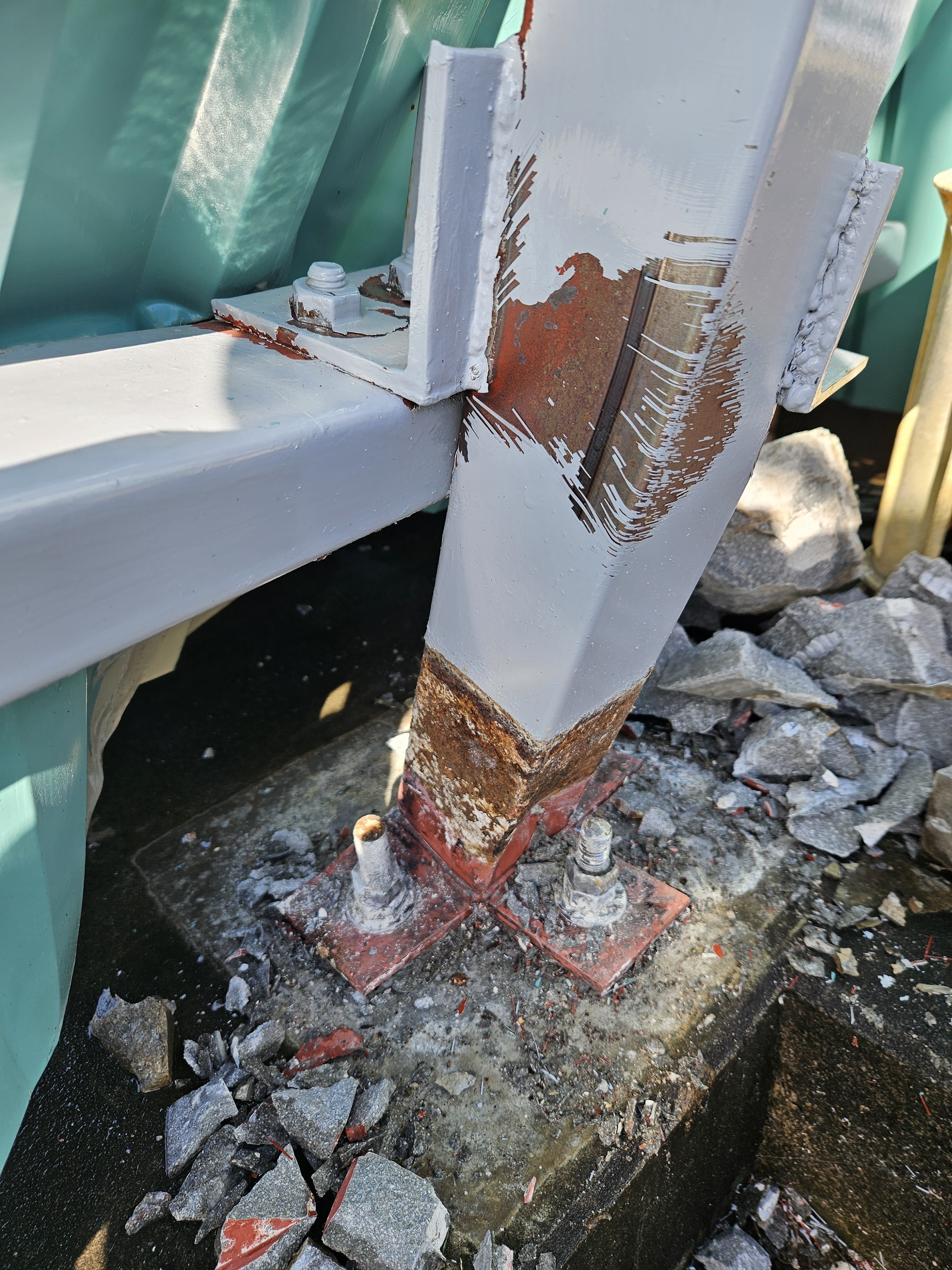

001 (19).jpg③柱の根元が錆びて強度が低下しているので部分的に切り取り再生しました。

工事前

001 (5).jpg部分切断し新しい柱を接続します。

001 (13).jpg001 (14).jpg溶接、塗装をして完成です。

001 (21).jpg④また違う箇所でも同じ作業にて補強しました。

001 (16).jpg001 (18).jpg

板金工事,解体工事,鉄骨工事

キュービクル(高圧受電設備)の入れ替えをしたいのですが室内に設置されたキュービクルで場所的に室内側からの入れ替えが不可能との事です。

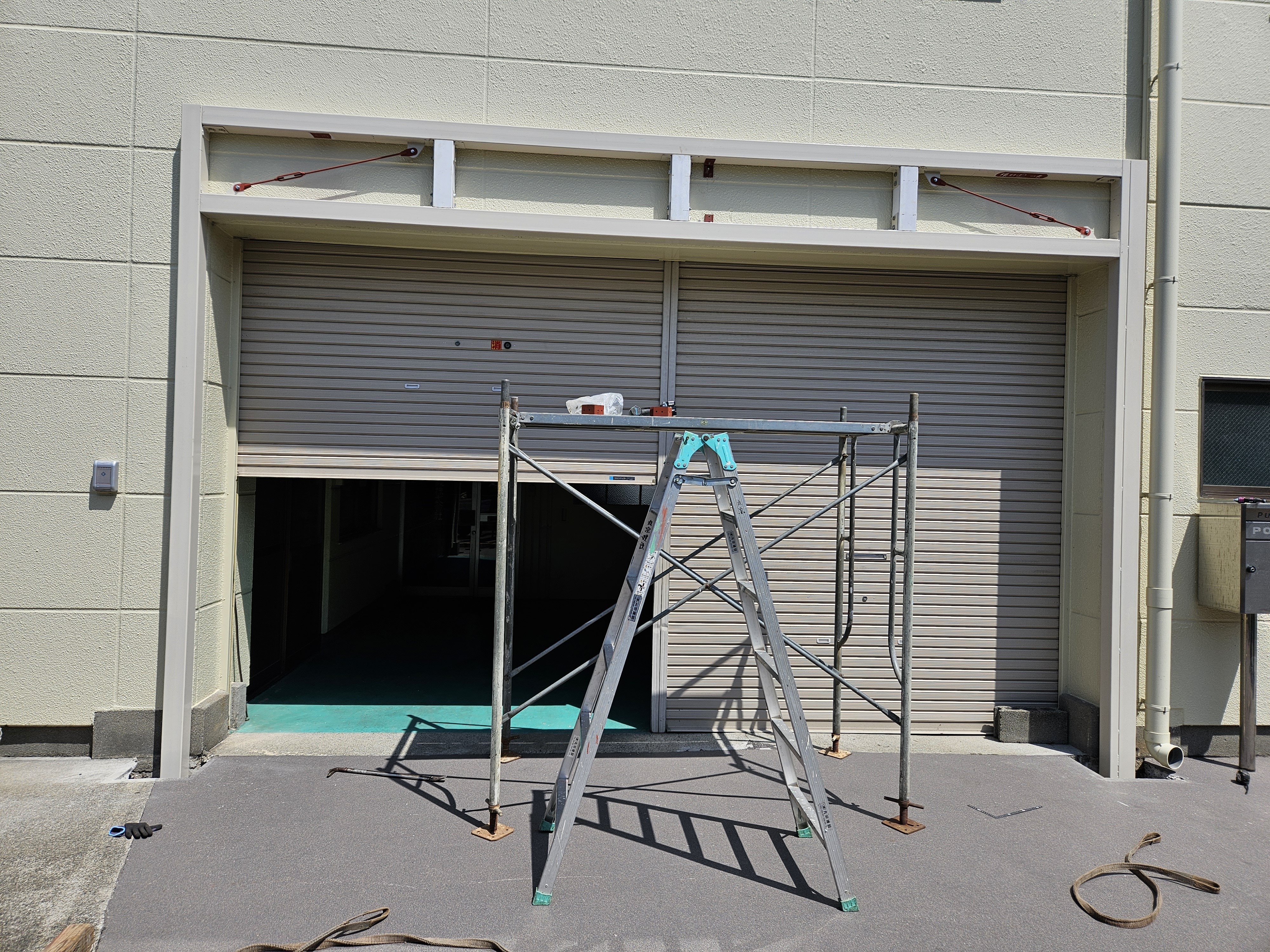

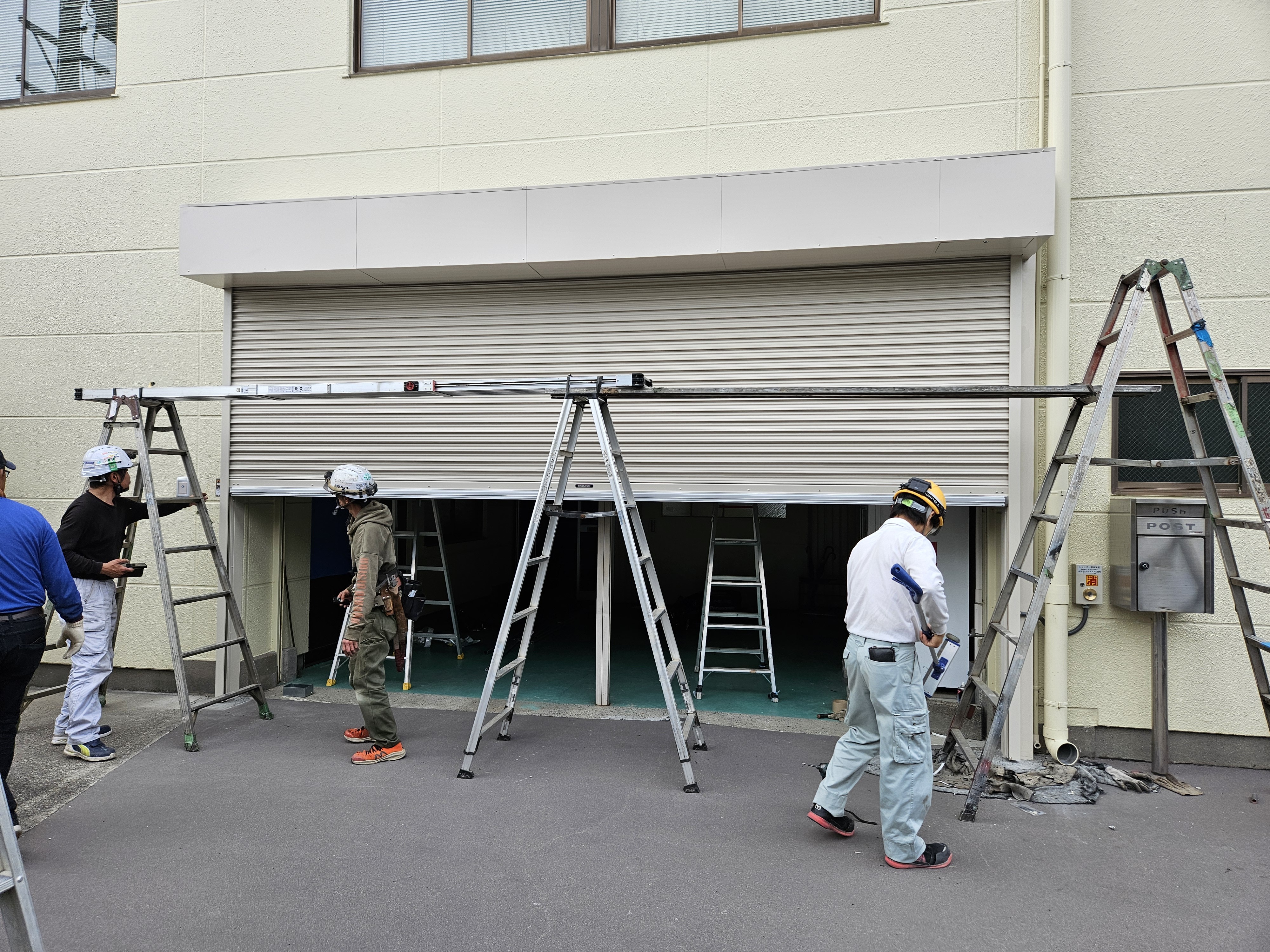

なので外壁を解体し外側からのアプローチしか方法がないらしく外壁解体と入れ替え後の壁復旧を依頼されました。

外壁の解体

あ.jpgブロックを撤去し壁の鉄骨下地も外します。

この状態で電気屋さんのキュービクルの取替工事が終わるまで待ちます。

キュービクルの工事の終了後、まず土間のコンクリートを打ちます。

壁の両内側に鉄骨下地材を施します。

天井を張り、内壁の角波ガルバも張っていきます。

正面の垂れ壁を張ります。

コーナー(角当て)を取り付け、屋根との隙間にケミカル面戸を詰め込みシーリングして完成です。

鉄骨工事

工場内の作業場や製品置き場を増やすため中二階をつくることになりました。

工事箇所の施工前の状態。

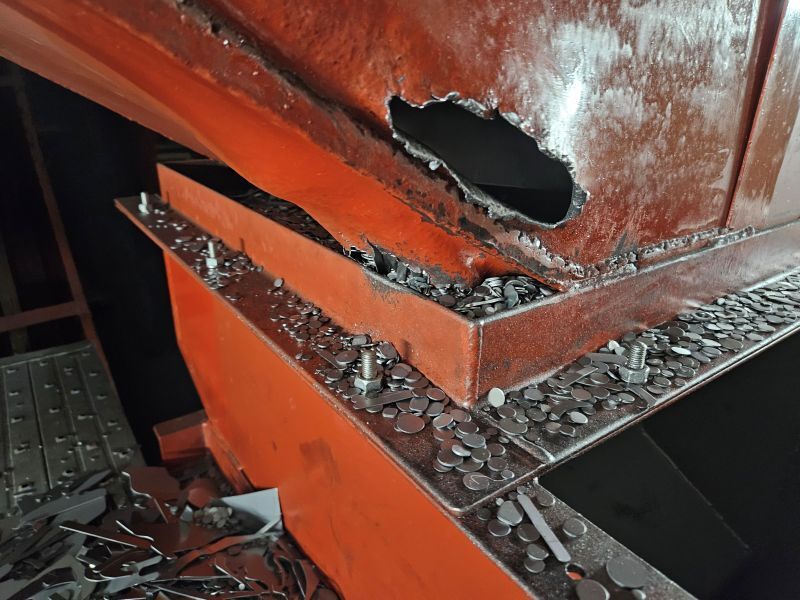

2.jpg現場を測量し既存の柱に梁取合の鉄板を溶接します。

3.jpg柱が建つ位置はハツり、基礎を施します。

4.jpgコンクリートが十分に固まったら墨出しをしてアンカーボルトを打ち柱を建てます。

8.jpg梁を取合ったら床板の下地となるアングルを取付けていきます。

10.jpg床板(鋼板)をフォークリフトで荷揚げし1枚づつ敷いていきます。

11.jpg床板を張るにあたり干渉物(柱など)がある場合は部分的に切断等の加工をします。

12.jpg周りに手摺りをつけ床を塗装します。

15.jpg既存の中二階が隣にあるためそこからの通路も施工しました。

16.jpg後日、中二階に荷を運び入れる箇所の扉を設置し完成となりました。

特殊工事

相生町のお稲荷さんの鳥居が経年劣化により朽ちてきているとの事で解体撤去を依頼されました。

工事前の状態

工事前には神主様によるお祓いをお願いしました。

レシプロソーで根元で切断します。

20260305_093446.jpg帯をかけて吊上げます。

20260305_093454.jpg20260305_093611.jpg一度土間に置き解体してトラックに積み込みます。

20260305_094616.jpg残った根巻きコンクリートは掘り起こし吊上げ、そのままトラックに積み込みます。

後日コンクリートをハツって木と分別します。

掘った穴を埋めてランマーで転圧します。

20260305_151622.jpg後日、砂利を敷き詰め完成となりました。

工場が所有するビニールハウスが不要となったため解体を依頼されました。

解体前

20260307_093715.jpg足場を組んでビニールを徐々に剥がしていきましたが風の強い日で大変でした。

20260307_085710.jpg20260307_164528.jpg20260308_100200.jpgコンクリートの基礎もハツリ取り、アンカーボルトも切断し完了です。
